某學院對地暖施工員的實訓過程
時間:2019-04-02 09:49:28 來源:博容節能 閱讀數:0次
地板輻射供暖經歷近20年的發展,已經遍布幾乎全國每個城市;地暖施工員也成為緊俏職業,并成為新的工種;然而從業人員的遠遠滿足不了市場需求。重慶某學院與中國金屬結構協會-住建部輻射供暖供冷委員會合作,聯合多家企業,已經成功培養了上百名地暖施工、設計人才,并成為多家暖通企業骨干,即從一個毫無工作經驗和施工經驗的青年到一名具有熟練地暖施工和設計技術的技師,實現從零到一的質的飛躍。以下為地暖施工員實訓過程。
現場勘察與定位
根據現場情況確定各設備的安裝位置,在實際工作中定位需要和裝修設計師溝通。
(1)地暖分水器定位:需要確定預留電源位置,因為電動執行器的工作需要電源。
(2)溫控面板定位:原則上離地面1.5米,離電燈開關2公分。
(3)主管定位:根據現場情況確定主管走向,原則上減少熱量輸送損耗。
(4)鍋爐定位:在選擇鍋爐安放位置時要選擇可防凍、避雨的位置。
地面及現場清理
施工前應將工地地面全部清理干凈,為后面的施工做準備,地面平整,凸起的地方需要找平;需要開槽、打孔的地方先開槽并清理;使用水平儀找平地面,高差在5mm內。
材料準備
新的學員年齡18~22歲左右,一張張青春洋溢的臉,對地暖充滿好奇。圖為在指導老師的帶領下,認識各種地暖材料及其用途。地暖從保溫材料、管材、配件、輔料、發熱材料到分集水器、熱源、各類閥門、散熱器溫控閥、水泵和各種品牌,種類上千種之多,一般在企業中,一個新員工在沒有專業背景的情況下,熟悉各種材料的性能、用途至少需要1年的時間,熟練掌握施工規范和安裝技能至少也要2年時間。
這樣地暖施工前期的準備工作就做好了,接下來進行現場施工。
安裝主管
1)先用粉筆畫出鉆孔、安裝三件套、角鐵,絲桿位置;注意:絲桿孔離墻面3-13厘米,絲桿長1米,角鐵12厘米。
2)將主管套上保溫套,并將主管固定;注意:保溫套套上后不要弄臟保溫套
3)熔接主管彎頭處,將其連接;注意:熔接時要保持管子橫平豎直
4)用騎馬釘固定主管,固定間距一般為1米
地暖溫控器、PVC線管的安裝
(1)確定地暖溫控器位置:避光、防雨、避免強燈光以及不要安裝在門窗上。
(2)確定PVC線管走向及位置
PVC線管安裝達到橫平,豎直的標準;管子連接處用PVC直接;三芯線兩端要預留1米,穿好后并用管卡固定線管。
分集水器的安裝
a、分集水器離地面間距300mm
b、分集水器尾件安裝到分集水器上
c、每路集水器上安裝1個電磁閥
d、連接球閥和主管
e、連接地暖盤管

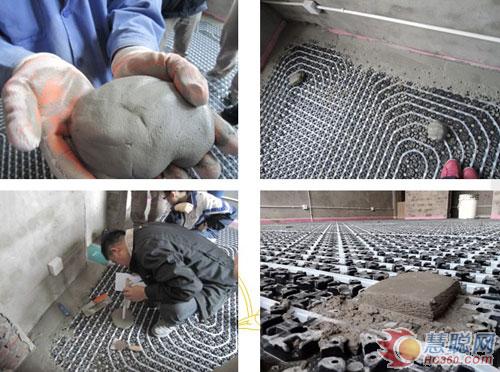

高效預制模塊的鋪設
在鋪設模塊時要注意墻邊預留十公分間距,延墻邊貼上封邊隔熱帶,有做防水的房間不用鋪設。如:衛生間和廚房等,要鋪設預制模塊的地面不要有任何垃圾,避免引起模塊凸起。
地暖盤管
管子間距為50mm,墻邊預留200mm(廚房、衛生間墻邊預留150mm);每路支路盤管平均管長不超10%,每支路總管長不超過100米;放管器下面要墊泡沫避免順壞盤管,門口200mm處不盤管,到分集水器要貼雙面鋁箔,管子間隙要均勻。
過路管與分集水器連接
(1)連接到分集水器處過路管加密,管子理順,平整
(2)使用雙面鋁箔固定好加密的過路管
(3)將管子套上護管套后將管子接到二次分配頭,用管卡固定。
地暖基本完成,一般地暖施工工藝到這里就結束了,學員在這里接觸的是全面的施工工藝,最后階段是蓄熱層的施工,蓄熱層對供暖效果和節能作用非常重要。蓄熱層一般采用水泥砂漿、混凝土等,經常發現因為施工的問題,空隙、分層等現象導致熱量傳導不暢,能耗會增加30%左右;這里采用的自流平施工工藝,在德國自流平工藝的基礎上進行了創新,叫做厚層防開裂自流平,兼具蓄熱、找平功能,傳熱更均衡,迅速,15~20分鐘熱量即可傳導到地面。
測量地面高度差
(1)找標高,基本上2米一個測試點,測試點越密,精準度越高
(2)測量時,尺子垂直于地面,看測試數據時要與尺子保持水平
(3)記錄測量數據,計算高差
計算方法:用最高點減去自流平的厚度作為基準,其他以此基準為標準計算墩子的高度。
制造標高過程

攪拌自流平水泥
(1)攪拌自流平水泥與水的比1:1
(2)攪拌時先加入水,再邊攪拌邊加入水泥
(3)攪拌時間3分鐘
澆灌自流平水泥
(1)先將攪拌好的水泥敷在墻邊,用抹子抹平(防止模塊浮起來)
(2)將自流平水泥攪拌好后均勻澆在房間內,如有氣泡用耙子抹平
地暖調試與驗收
按照隱蔽工程要求
按照預制薄型模塊地暖驗收標準進行驗收
